钢结构雨棚详细施工流程

返回列表 来源:京泊兴彩钢 查看手机网址
扫一扫!钢结构雨棚详细施工流程扫一扫!
浏览:- 发布日期:2019-03-25 10:20:36【


5b5102a87472e80e50f8031b6400f9d

大家好!我是京泊兴彩钢钢结构工程(北京)有限公司宣传部小雅因家中有事这几天未曾与大家相见,不知道这几天会不会被关注下呢?那么今天与大家分享下钢结构雨棚的施工流程,基本上是大同小异的。当然不同类型的钢结构雨棚,施工具体流程是不一样的,下面就来看一看一般钢结构雨棚的详细施工流程。

微信图片_20190325101819

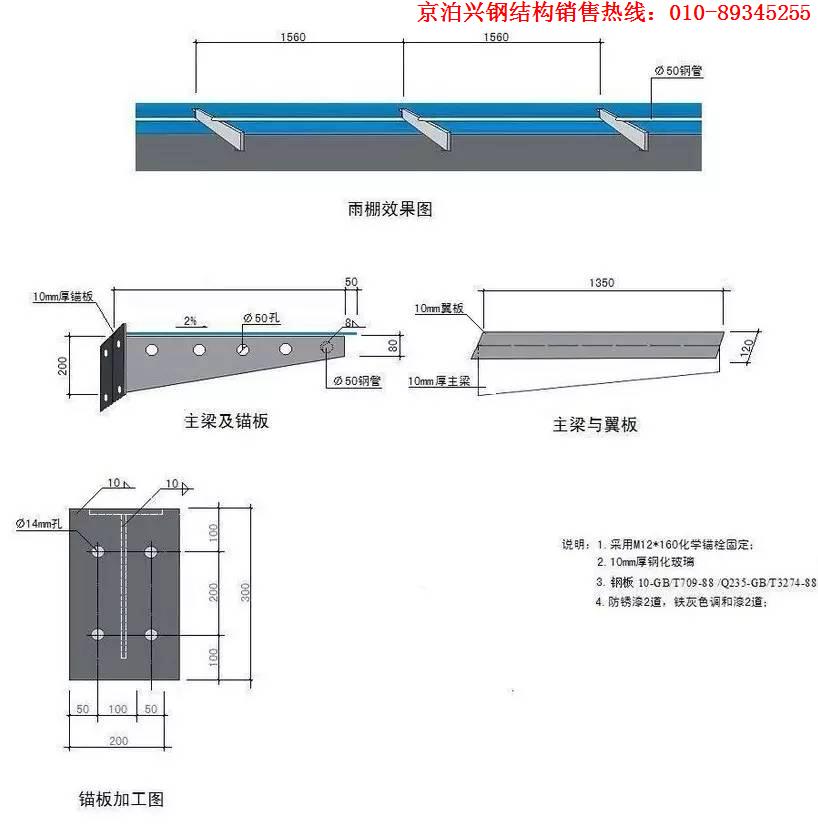

加工准备及下料


按照施工图放样,放样和号料时要预留焊接收缩量和加工余量,根据放样作样板。钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。热加工的型钢先热加工,待冷却后再号孔。钢板预埋件及其他零件切割钻孔及喷防腐漆处理。


测量放线


根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。


预埋件安装处理


定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。


悬臂安装焊接


悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。然后以此两条悬挂臂为基准拉出悬挂臂的最高、最底标高线,一一焊接剩余悬挂臂。并焊接无缝钢管。型钢需接长时,先焊接头并矫直。采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后气割切除并磨平。

320ea38e9813f1eee3910d67e1f261a

校准检验


悬挂臂安装后首先检查现场连接部位的质量。悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对悬挂臂竖向面的侧面下垂;悬挂臂坡度。保证悬挂臂符合设计受力状态及整体稳定要求。


连接受力拉索


定位拉杆基准线、标高线,按要求安装预埋件,焊接栏杆。


不锈钢玻璃爪安装焊接


按设计尺寸弹出纵横线及设计标高,用夹具夹紧,进行定位点焊,装配完毕,焊接玻璃爪底座。

693cbc3010713737e5ee7995dc224c0

防锈喷漆处理


应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理。涂料及漆膜厚度应符合设计要求或施工规范的规定。以肢型钢内侧的油漆不得漏涂。


夹胶玻璃加工制作安装


按设计要求结合实测尺寸确定玻璃尺寸,以及的水平、垂直位置,厂家加工制作。安装不锈钢玻璃爪,玻璃临时固定后进行调整,调整标准横平、竖直、面平。偏差不得超过规定偏差。


调整检验


点式玻璃进行整体调整检验,调整标准横平、竖直、面平。偏差不得超过规定偏差。

f7bb7e9c257eb830e95bcb851eafafa

上下打胶


充分清洁玻璃间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。充分清洁粘结面,加以干燥。为调整缝的深度,避免三边粘胶。在缝两侧贴保护胶纸保护玻璃不被污染。上下同时打密封胶,注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,必要时用溶剂擦拭玻璃。胶在未完全硬化前,不要沾染灰尘和划伤。


修补检验


局部修补检验。


玻璃清洗


确定各个部位都没有问题之后进行整体清洗玻璃尘垢,必要时用溶剂擦拭玻璃,等待验收。

f9710133e738a561b2c1cbda994f54d

那么今天就先分享到这里吧,更多关于钢结构及钢结构施工问题可直接拨打公司咨询热线:010-89345255,400-678-8387京泊兴彩钢钢结构工程(北京)有限公司全体员工期待您的来电!
